福岡高速3号線 取り組み状況

 HOME > 福岡高速3号線 延伸事業 取り組み状況

令和4年度の取り組み状況

・地質調査や用地測量、都市高速本体の詳細な設計等を実施
・土地の境界が確定し、地権者の同意が得られた箇所より随時物件調査や用地協議に着手

令和5年度の取り組み予定

・昨年度に引き続き、測量、調査、設計等を実施するとともに、用地協議を進める
・今後予定している本体工事に向け、下記の地下埋設物等の移設工事を実施
工事 発注者
水道管 移設工事 福岡市水道局
榎田自転車保管所 仮移設工事 福岡北九州高速道路公社
既設電線共同溝内のケーブル撤去工事 株式会社USEN及びキャンシステム株式会社
既設電線共同溝内のケーブル新設・撤去工事 株式会社NTTドコモ
豊精算事務所 解体工事 福岡北九州高速道路公社
電線共同溝・下水道管 移設工事 NTTインフラネット株式会社
樹木移植準備工事 福岡北九州高速道路公社

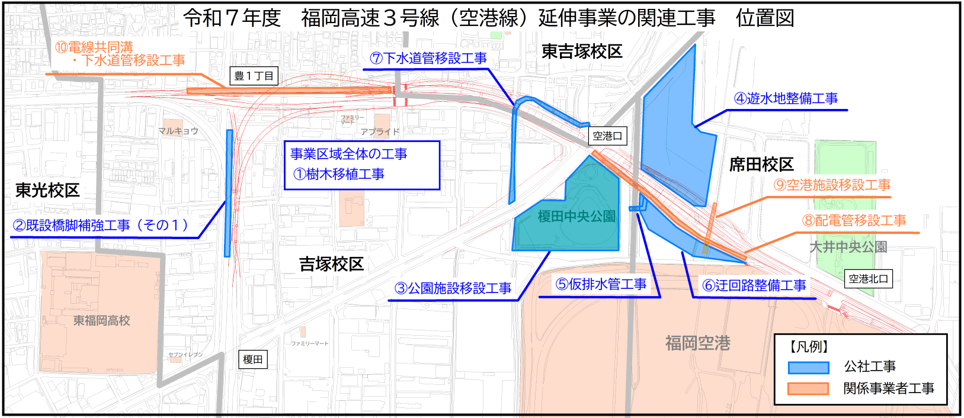

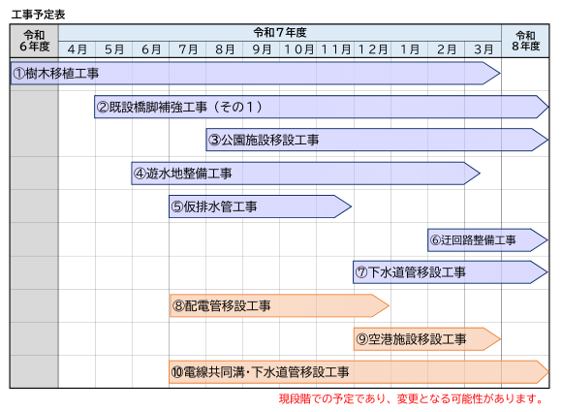

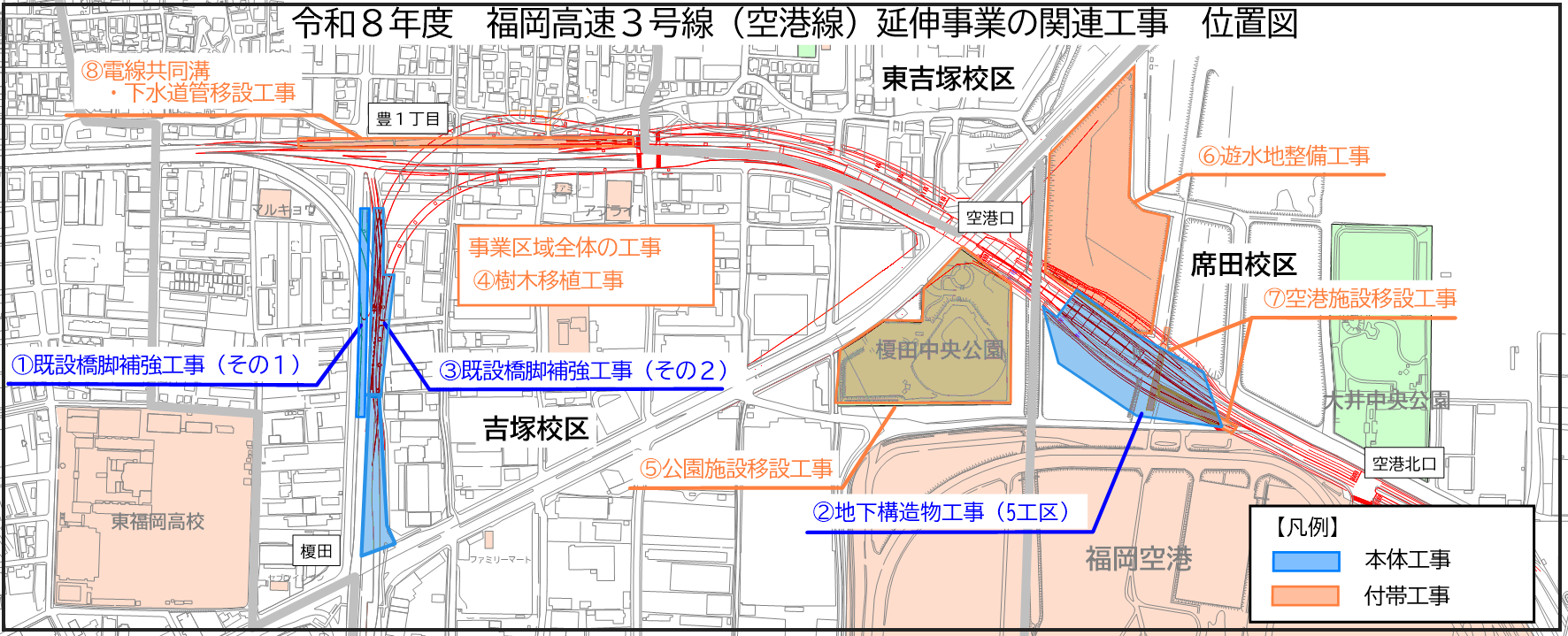

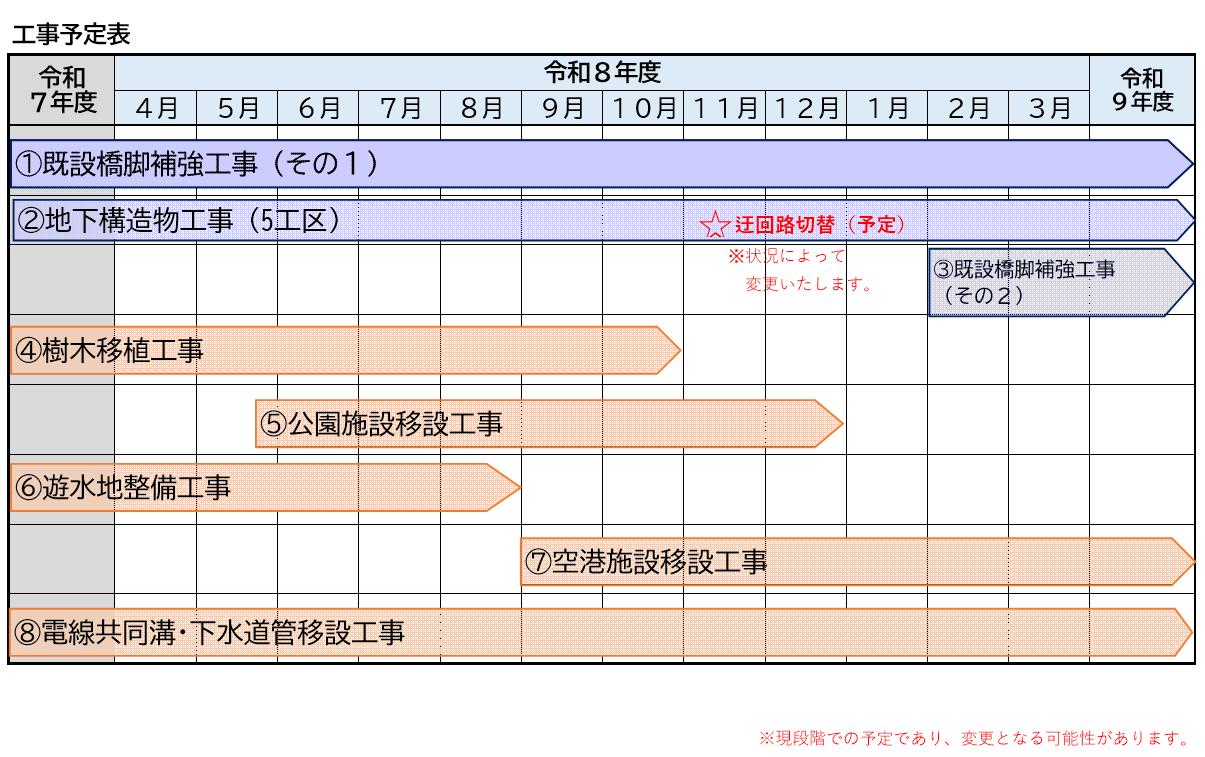

令和5年度 福岡高速3号線(空港線)延伸事業の関連工事 位置図
